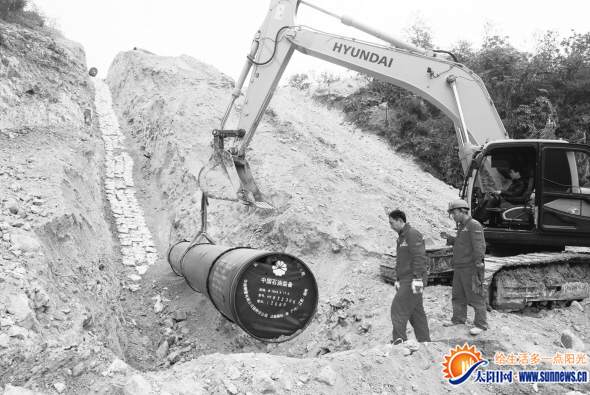

西气东输同安段管道铺设现场。 海西晨报讯(记者 董春辉 见习记者 陈雅玲 通讯员 杨心亮何东方)前日,记者从西气东输三线管道工程东段公司项目部获悉,预计今年底,西气东输同安段、集美段、海沧段将完成主体管道安装工作,明年6月或可进行试通气。 记者在西气东输同安段汀溪镇西源村段看到,现场的施工人员正忙着管道的铺设工作。工程项目部工作人员透露,西气东输三线管道同安区线路途经凤南农场、新民镇、莲花镇、汀溪镇4个乡镇13个村,总长度35.82公里(管线32公里,隧道3.82公里),占据厦门段总长度的60%。去年三四月份,同安区积极与项目部工作人员开展对接工作,8月份开始进入施工阶段。目前同安段已完成交地20.51公里,占管线长度的64%;扫线17.84公里,占管线长度的55.7%。其中,交地部分管道已经焊接完成,只剩下最后的收尾工作。 “按照规划,该项目工程还将在同安区南山村建造一个天然气分输站,在莲花镇和汀溪镇分别建立两个阀室。”项目部协调经理裴铎介绍说,阀室的功能主要是控制天然气的流动,比如,一旦发现意外险情,可以及时关闭阀室,预防损失的扩大以及事故的蔓延。 据裴铎介绍,西气东输厦门段总长约59.3公里,途经海沧区、集美区和同安区,其中海沧线路总长度为4.76公里,集美区线路总长度为16.6公里,同安区总长度为35.82公里(管线32公里,隧道3.82公里),目前三个区完成管道铺设约29.2公里。 厦门华润燃气有限公司相关工作人员表示,目前厦门使用的天然气来源于印尼的气田,处于供不应求的状态,待西气东输三线工程建设完成且达到通气条件后,土库曼斯坦、乌兹别克斯坦、哈萨克斯坦和新疆的天然气也将输送到厦门等沿海地区,届时可进一步扩宽厦门天然气的供应渠道,提供更为清洁的能源,满足市民的使用需求。 新闻背景 西气东输三线厦门全长59公里 西气东输三线干线起自新疆霍尔果斯首站,经新疆、甘肃、宁夏、陕西、河南、湖北、湖南、江西、福建,止于福州,全长5278公里。西气东输三线管道工程的建设投产将改善东南沿海地区能源结构,提供清洁能源,预计建成后每年可向沿线市场输送300亿立方米天然气。 西气东输三线天然气管道工程东段(二标段)位于福建省境内,途经18个县(市、区),全长571.3公里。其中龙岩市总长210.3公里,交地193公里;漳州市总长99公里,交地93.6公里;厦门市总长59.3公里,交地26.15公里;泉州市总长87.3公里,交地86.3公里;莆田市总长84公里,交地83.9;福州市总长31公里,交地29公里。厦门市线路全长59.3公里,途经海沧区、集美区、同安区,设置站场2座站、线路阀室3座。 |
相关阅读:
- [ 11-21]厦门天然气“钢管”改造明年完成 西气东输将进厦
- [ 11-20]莆田:挖掘机不慎挖断天然气管道 然气喷出2米高
- [ 11-05]乌克兰称已经按照天然气协议 向俄缴纳首笔债务
- [ 10-23]俄乌未达成天然气输送协议 欧洲国家担心受波及
打印|收藏|发给好友【字号大中小】 |
