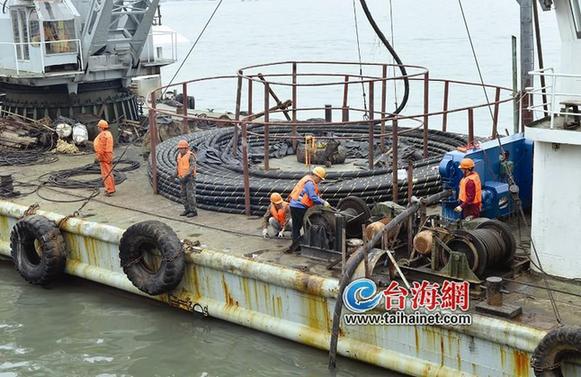

东南网4月25日讯(海峡导报记者 陈思亲 通讯员 庄颖芳/文 吴晓平/图)昨日上午,备受关注的厦门岛向鼓浪屿岛供电第三、四回海底电缆工程正式开工,将于近日敷设电缆。 这个工程预计将于下月底结束,这也意味着会有更多的电送往鼓浪屿岸边,不过,接下来,还需要将这些电再输送至鼓浪屿住户中,才能实际解决鼓浪屿的用电超负荷问题。 鼓浪屿用电超载严重 据了解,目前鼓浪屿的供电主要通过两回1万伏海底电缆,从厦门岛输送进岛,自1991年投运以来,鼓浪屿近几年的用电量持续快速增长,这两回海底电缆的供电能力已经超载,无法满足岛上用电需求。同时,鼓浪屿岛上供电线路、变压器也因为岛上家庭旅馆等快速发展变得不堪重负,夏季用电高峰期间数次跳闸。 新增的三、四回海底电缆工程昨日上午开工。据了解,本次新建的两回海底电缆段,始于鹭江道环鼓轮渡售票处北侧电缆工井入海,终于鼓浪屿三丘田码头以北约150米,电缆横穿厦鼓海峡,海上路径长约690米,两回电缆供电容量为1.9226万千伏安。 工程预计5月底结束 据供电部门介绍,若外部条件顺利,海底电缆敷设工程将在5月底投产,届时鼓浪屿跨海通道的输送能力将增加到3.568万千伏安。 不过,供电人员说,新增的三、四回海底电缆竣工后,只是把更多的电送到了鼓浪屿岸边,要真正发挥其作用,还有“最后一公里”问题。据了解,目前这项工作还在协调中,鼓浪屿岛上中低压配电网已进入专项规划阶段,将充分考虑鼓浪屿道路狭窄、管网资源有限等情况,合理进行配电设施的布局和选址。 |
